【新春走基层】全员攻坚稳设备 实干破局保发电

——

发布日期:2026-02-10     信息来源:南欧江流域公司     作者:胡军龙 杜菲     摄影作者:张振华     字号:[ ]

2026年1月,老挝北部南欧江畔,旱季的阳光洒在崇山峻岭间,江面微波荡漾间透着几分静谧。作为南欧江流域的“龙头”电站,南欧江七级水电站的厂房内,却是一派热火朝天的攻坚景象:一场关乎整个南欧江流域稳定运行的“关键部件检修”正紧张推进,1号机组推力轴承冷却器更换作业全面展开,为旱季电力供应与下游供水安全筑牢防线。

龙头责任,精准研判果断“手术”

作为流域调节能力最强、投资规模最大的核心电站,南欧江七级水电站宛如流域运行的“调节阀”,拥有17.8亿立方米库容,配备2台单机105兆瓦机组,不仅肩负着自身发电重任,更直接关系下游六个梯级电站旱季的“生命用水”,其稳定运行对全流域意义非凡。

自投产以来,两台机组在长时间高负荷运行下,近期推力轴瓦温度出现缓慢攀升,逐步逼近报警红线,成为潜藏的运行隐患。流域公司技术团队迅速响应,组织电站工程师通过深度分析历史运行曲线,结合冷却水进出口水温差、压差精准监测数据及水质分析等多项手段,最终锁定症结——冷却器热交换效率不足。为彻底消除隐患,保障旱季高峰期电力供应及下游供水稳定,流域公司果断决策:抓住负荷低峰窗口期,对1号机组冷却器实施更换。

精兵简配,以C修资源啃下B修硬骨头

2026年是南欧江流域公司自主运维的关键年,电站人员配置更趋精简。按照行业常规,此次冷却器更换工作量庞大,属于“B修”范畴,而现场检修力量仅能满足常规“C修”配置,“人少事重”的困境摆在全体检修人员面前。放弃外委施工,选择自主更换,也是对电站自主运维团队应急处置的一次考验。

 为攻克这一难题,七级电站提前数月启动筹备工作,组织技术骨干编制详细检修方案,对人员分工、工器具调配、风险点防控等进行地毯式梳理排查,历经多次优化完善后,高标准通过流域公司方案审批。检修期间,挑战难度再次升级:电站需维持2号机组长时间高负荷运转,确保给下游供水和整体发电负荷不受影响;同时,在更换1号机组冷却器过程中,还需穿插完成全站设备定期点检与消缺工作,工作强度显著增加。在双重压力下,一场对时效与韧性的考验全面展开。

全员协同,跨界协作凝聚攻坚合力

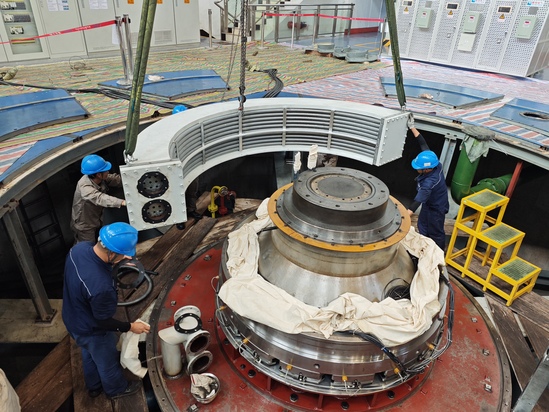

“安全措施是否落实到位?吊装环节风险点再确认一遍!”在1号机组推力轴承作业现场,每日班前安全技术交底会严肃举行,每一项流程、每一个细节都反复叮嘱。人群中,头戴红色安全帽的张振华站长既是统筹全局的决策者,更是冲锋在前的行动派。在冷却器吊装这一关键环节,他亲自上阵担任现场指挥,凭借丰富的实战经验精准引导重型部件复位,为作业安全保驾护航。

人员紧缺的困境,更激发出团队的“多面手”潜能。为抢抓工期,电站技术人员纷纷开启“跨界”模式:平时专注操作试验设备的电气一次工程师刘浩林,熟练驾驭数米高的桥机,客串起“桥机司机”;机械工程师江波身兼两职,既担任工作负责人统筹进度,又化身起重工参与关键作业;检修班成员秦兴君则充分利用停机窗口期,在冷却器拆装间隙同步完成推力轴瓦测温电阻引出线技术改造、集电环新增碳刷技术研究等多项升级工作,真正实现“一次停机,多重提升”,以高效协同突破资源限制。

安全为要,高效攻坚守住生产底线

“工期再紧,安全绝不能松!”这不仅是悬挂在作业现场的标语,更是融入每一道工序的行为准则。面对下游供水压力与紧迫发电计划的双重高压,电站始终将安全放在首位。通过科学优化工序流程,将部分原本串行的工作调整为并行开展,在严格落实各项安全规程措施、逐项核查验收的基础上,大幅提高作业效率,实现安全与进度“双保障”。

2026年1月20日,随着1号机组推力轴承冷却器更换及各项技改工作顺利完成,机组重启后各项运行指标均回归优良区间,这场旱季攻坚战役圆满落幕。此次检修的胜利,不仅验证了南欧江七级水电站团队在复杂条件下的应急处置能力与实战水平,更彰显了中国电建人在南欧江流域自主运维中的责任与担当。

如今,南欧江七级电站已重新恢复“双机并航”的强劲姿态,源源不断的清洁电能沿着银线送往老挝千家万户,库区之碧水也持续润泽着整条南欧江流域,为当地经济社会发展注入持久动力。
