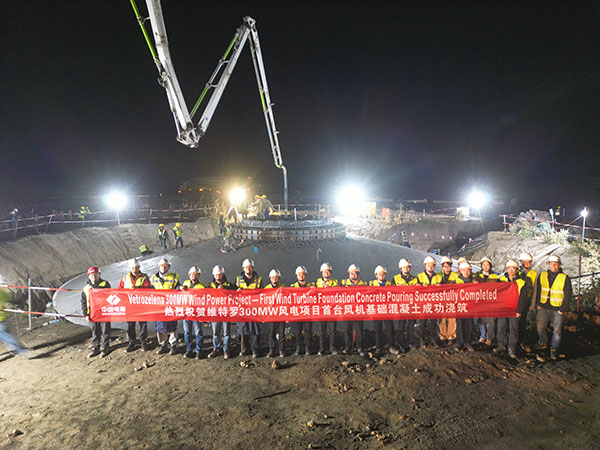

维特罗风电项目首台风机基础混凝土浇筑顺利完成—— |
|
|
|
塞尔维亚当地时间2026年9月22日23时00分,维特罗风电项目首台风机基础—3号风机基础顺利完成混凝土浇筑。本次浇筑混凝土共1079立方米,标志着项目风机基础施工取得重要阶段性进展,为后续风机安装奠定了坚实基础。 本项目风机基础浇筑体量大、连续作业时间长,混凝土供应、运输与现场施工无缝衔接,是顺利完成浇筑的核心要素。项目公司坚持提前谋划,于9月16日牵头组织业主工程师(OE)、总包商及土建分包商召开承台浇筑专题研讨与施工交底会,围绕浇筑技术方案、施工组织及现场实施全流程安排开展深度研讨,逐一明确各环节管控要求,完成所有作业班组的技术交底,推动各参建单位做好浇筑前准备,为现场连续作业提供保障。 9月22日清晨6时48分,3号风机基础承台混凝土浇筑正式启动。现场通过两台混凝土天泵车同步作业、24台混凝土罐车往返供料、4台振捣设备跟进作业的协同配置,实现泵送、振捣各工序紧密衔接、有序流转,共同推进大体积基础混凝土连续浇筑。 浇筑期间,现场作业围绕混凝土供应和浇筑进度统筹展开,将质量控制贯穿施工全过程,保障大体积混凝土浇筑连续稳定推进。随着浇筑工作持续推进,3号风机基础逐步成型,最终顺利完成1079立方米混凝土浇筑任务。项目首台风机基础浇筑的圆满落地,正式标志着项目风机基础建设取得实质性进展。 首台风机基础浇筑的顺利完成,为后续机位基础施工积累了成熟的现场组织和多工序协同作业经验。下一步,项目公司将继续压实参建各方责任,有序推进混凝土养护及后续基础验收工作,统筹做好其余机位基础施工、集电线路施工、风机现场接货及安装前期筹备工作,进一步强化各建设环节衔接联动,以扎实举措推动项目建设有序开展。
|
