明古鲁电站1号机组首次A级检修圆满完成

——

发布日期:2025-06-11     信息来源:明古鲁发电公司     作者:范虎     摄影作者:范虎     字号:[ ]

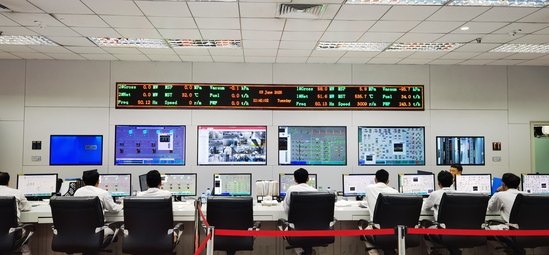

印尼时间6月2日5时24分,明古鲁电站1号机组完成各项启动试验后按计划并网,各系统参数正常、机组运行平稳,标志着历时35天的明古鲁电站1号机组首次A级检修修圆满完成。

本次1号机组A级检修以“汽轮机解体检修”为主线,自4月28日开始,至6月1日结束,历时35天,共计完成标准检修项目96项、非标检修项目13项,高质量完成了既定检修任务。检修期间重点开展了汽轮机及发电机解体检修,锅炉防磨防爆检查及处理,电动给水泵、凝结水泵及循环水泵解体检查,1B引风机整套转子组更换,风机解体检修及动平衡试验,锅炉炉外小管换型改造,一二次风机入口消音器更换,锅炉内检等重要检修工作。

作为1号机组投运后的首次A级检修,发电公司自上而下、自始至终保持高度重视。检修前通过精心筹备、周密部署、认真落实,积极克服人员集中调配、批量签证办理、海关加强监管等多重困难,提前完成检修所需的“人、机、料、法、环”各要素准备,确保检修工作如期开始。检修开始后,面对工期紧、任务重、电站运维模式转变等不利因素,发电公司充分发挥带头引领作用,每日组织召开检修协调会,发电公司及电站运维单位主要负责人参会,围绕安全、质量、进度等主要目标,始终坚持问题导向、安全至上和“应修必修、修必修好”原则,过程中及时发现问题、制定措施、解决问题、完成纠偏,确保各目标可控在控,保障检修任务高质量高标准完成。

1机组首次A级检修取得圆满成功,离不开电建海投公司的坚强领导和大力支持,更是全体参修单位及人员攻坚克难、全力以赴、不懈努力所取得的成果。通过对汽轮机、发电机、锅炉等关键设备的全面检查、维护,消除了潜在安全隐患,有效提升了设备可靠性和机组性能,为电站未来的长周期连续安全稳定运行提供了有力保障,也为促进当地经济社会发展提供了更加稳定、可靠的电力支持。
