明古鲁电站2号锅炉A修水压试验圆满成功—— |
|
|
|

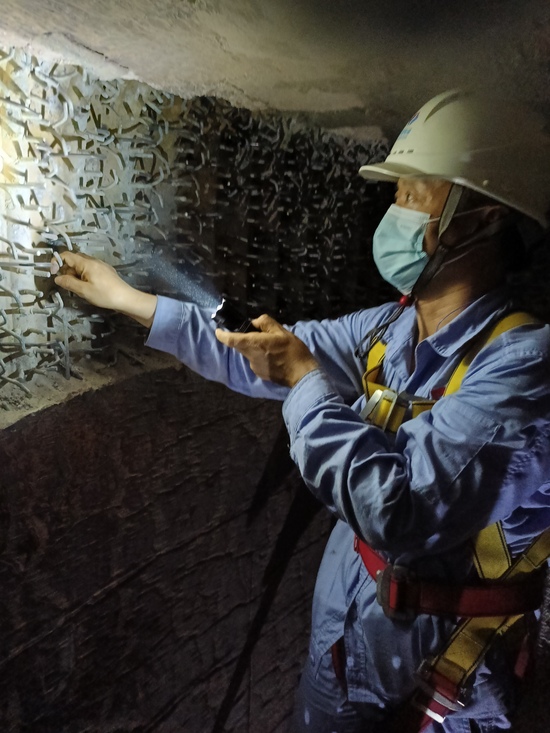

印尼时间6月12日19时56分,明古鲁电站2号锅炉A修水压试验圆满成功,标志着2号机组A级检修迈出坚实一步,为后续锅炉本体保温、系统调试及启动等工作创造有利条件。 试验严格按照《锅炉安全技术监察规程》及相关设计标准执行。试验前已完成试验方案编制、审批和设备检查、焊缝探伤等各项准备。试验期间,锅炉升压过程平稳,升至额定压力9.81MPa后,稳压时间维持5分钟压力仅下降0.07Mpa,优于标准试验数据。整个试验过程试验人员保持全程跟踪,并对相关系统进行全面检查,系统各承压部件、阀门无泄漏、无残余变形,各项技术指标均达到标准要求。 本次A修工期紧、任务重,发电公司通过科学组织、合理调配,既兼顾了锅炉金属喷涂和耐火材料等外委施工安排,又提前实现了2号炉水压试验一次圆满成功的重要节点目标,体现了发电公司的高效检修管理水平,也验证了检修质量管控的严格要求。后续,明古鲁电站A修队将按照“应修必修、修必修好”原则,继续强化安全管控,抓质量、控进度,全力以赴,确保首次双机A级检修高质量完成,为未来机组长周期连续安全稳定运行和实现全年生产经营目标奠定坚实基础。 |
