南欧江六级水站2号机组A修转子成功吊装—— |
|
|
|

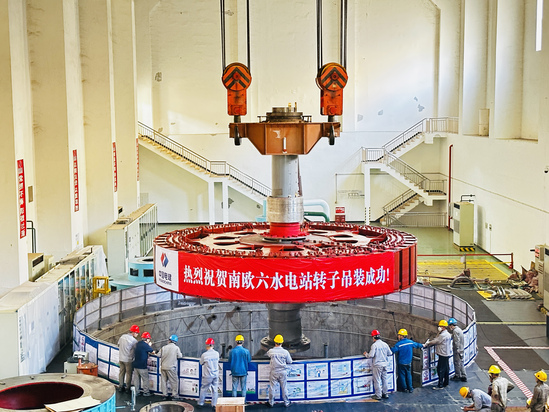

2026年1月13日,南欧江六级水电站2号机组A级检修迎来标志性节点——重达240吨的转子顺利吊装就位,为本次机组A修奠定了良好基础。 南欧江六级水电站共装有3台60兆瓦立式混流机组,是老挝北部电网的骨干电源。此次开展的2号机组A级检修,是该机组自2015年12月29日投运以来的首次大修。为确保吊装万无一失,参修团队提前制定专项方案并完成技术交底,吊装前对桥机、吊具、机坑等部位进行了“清单式”全面检查。在各方紧密协同下,最终实现了转子的顺利吊装。 南欧江六级站2号机组A修于2025年12月6日启动,计划工期65天。A级检修是对机组核心部件的一次“全面体检与修复”,通过消除设备潜在缺陷、恢复设备设计性能,确保机组在后续运行周期内保持高效、可靠的运行状态,降低运维成本,为水电站长期可持续运营奠定坚实基础。 |
